Le groupe scolaire de Montabo, aujourd'hui Jean Macé, a été construit dans un contexte d'urgence et d'espace contraint entre 1959 et 1961 par l'entrepreneur Gabriel Romero sur des plans de l'architecte Boris Ziwès.
Si le préfet Vignon et l'inspection académique qualifiaient déjà ce groupe scolaire de "projet urgent" en 1954, au regard du fort développement de l'est de la ville de Cayenne, la création de l'école n'est concrètement envisagée qu'à partir du 22 janvier 1957, quand le préfet Malvy écrit au maire de Cayenne Barrat pour l'enjoindre de prévoir une école en ayant recours aux projets types ou à un architecte, ainsi que de trouver un terrain au "coût le plus bas possible, éventuellement la gratuité". L'urgence du projet est identifiée en même temps que celle d'une école à Sinnamary. A Cayenne, selon une correspondance plus tardive du préfet, "plus de 300 enfants d'âge scolaire relevant de ce secteur sont astreints, pour venir fréquenter les écoles de la ville, à des déplacements longs et fatigants". La population de Cayenne passe en effet entre 1946 et 1958 de 10 961 habitants à environ 17 000. Dans le dossier de projet de septembre 1959, le rédacteur précisera la raison de ce dynamisme démographique : "du fait de la forte natalité et d'un exode rural, avec le développement du quartier résidentiel Rebard-Castors-Montabo, on observe une saturation des locaux scolaires existants".

Les premières discussions qui aboutiront à l'achat par la commune à l'Etat d'une portion de l'ancien "terrain Rebard" ont lieu en avril 1957.
Le projet d'un groupe scolaire de 6 classes n'est officiellement validé par le conseil municipal que le 25 avril 1958, en prévision de la rentrée scolaire suivante, après l'abandon d'un projet alternatif de transformer en école l'ancien institut Pasteur, devenu inusité depuis une récente reconstruction. Devant le délai trop court, l'occupation provisoire de l'ancienne école Marchoux, boulevard Jubelin, permet finalement de faire face à l'urgence jusqu'à la fin de l'année scolaire 1960.
Un projet conçu en un temps record

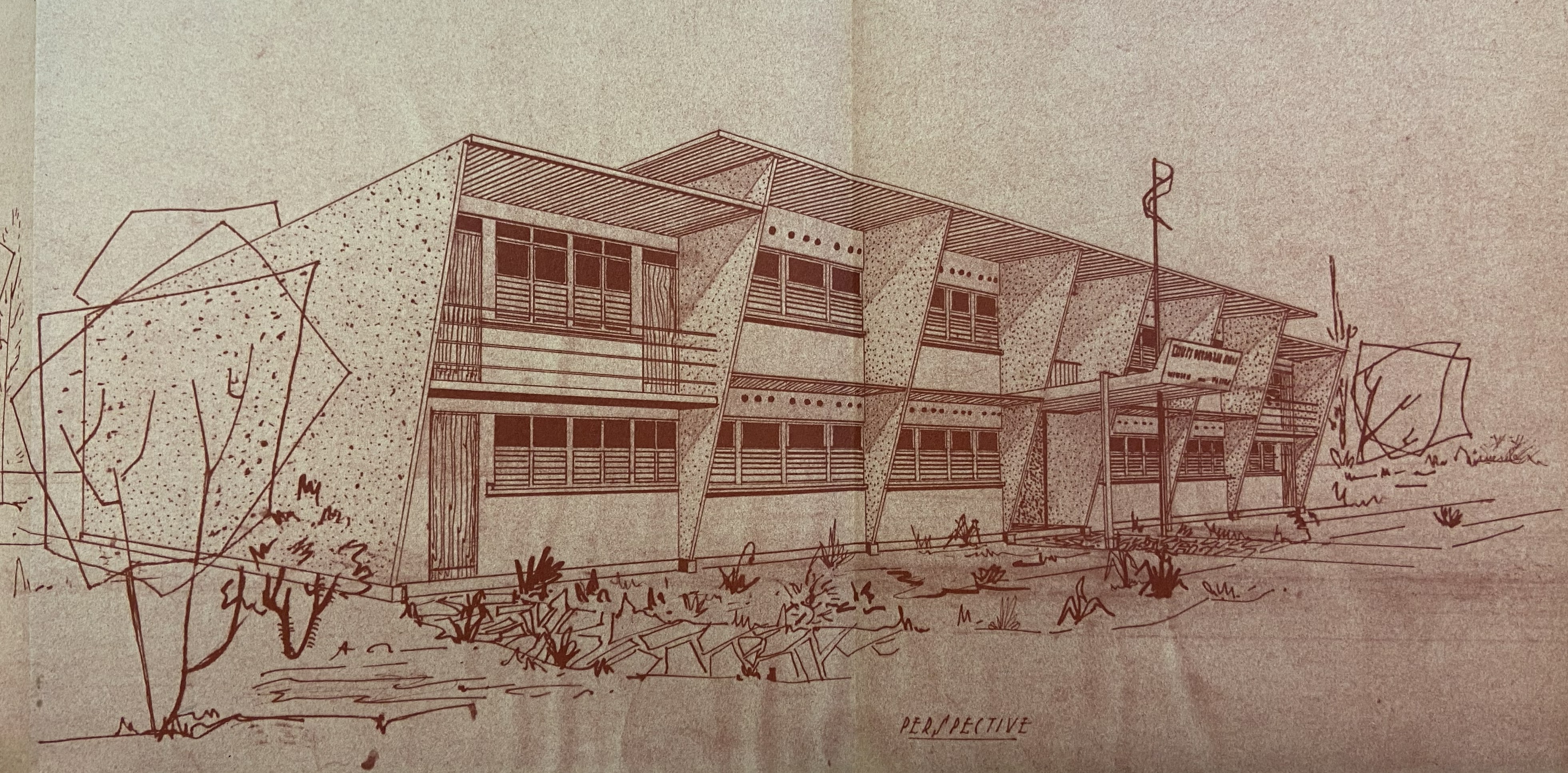

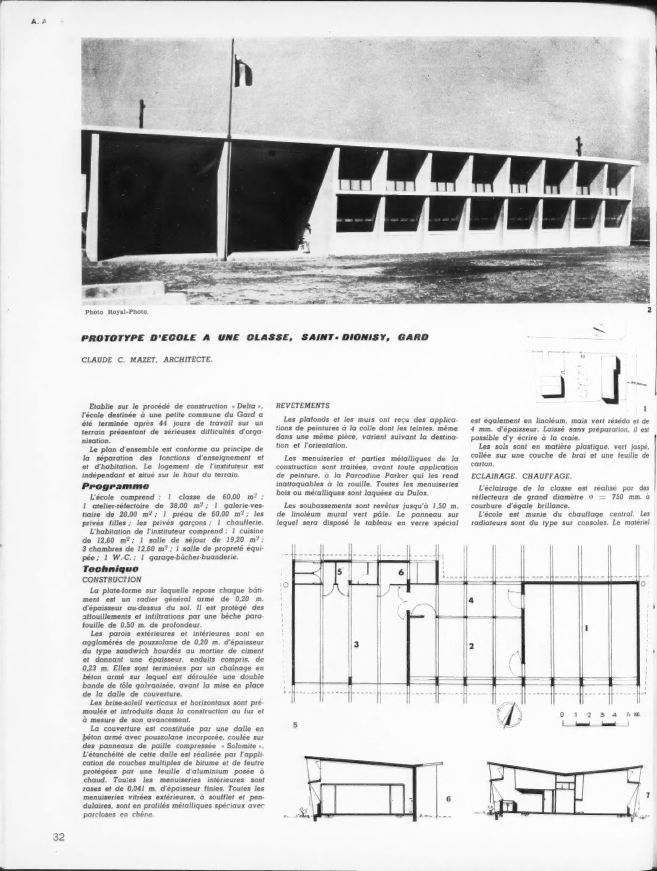

Le 6 juillet 1960, le conseil municipal de Cayenne désigne l'architecte Boris Ziwès, "vu l'urgence qui s'attache à la réalisation du projet", alors que le préfet accorde une procédure accélérée. Le 10 août suivant, Ziwès présente ses premières esquisses, où il propose de "serrer le plus possible les constructions, étant donné l'exigüité du terrain", et de réaliser un groupe scolaire de huit classes, augmentation rendue possible par le recours à un seul édifice sur deux étages. Pour ce faire, l'architecte semble s'être souvenu des solutions de l'architecte et ingénieur Claude-Charles Mazet (1908-2000), dont les projets d'écoles dans le Gard et l'Hérault ont retenu toute l'attention de la presse professionnelle entre 1950 et 1955, projets qui lui permettent d'accéder à l'influent "cercle d'études architecturales" aux côtés de Perret, Zehrfuss, Le Corbusier ou Prouvé. A Saint-Dionisy (Gard), il avait ainsi innové par un long corps de deux étages en béton armé, avec un fort contre-fruit, pour loger une école construite en 45 jours pour un coût très modeste d'environ 8 millions de francs.

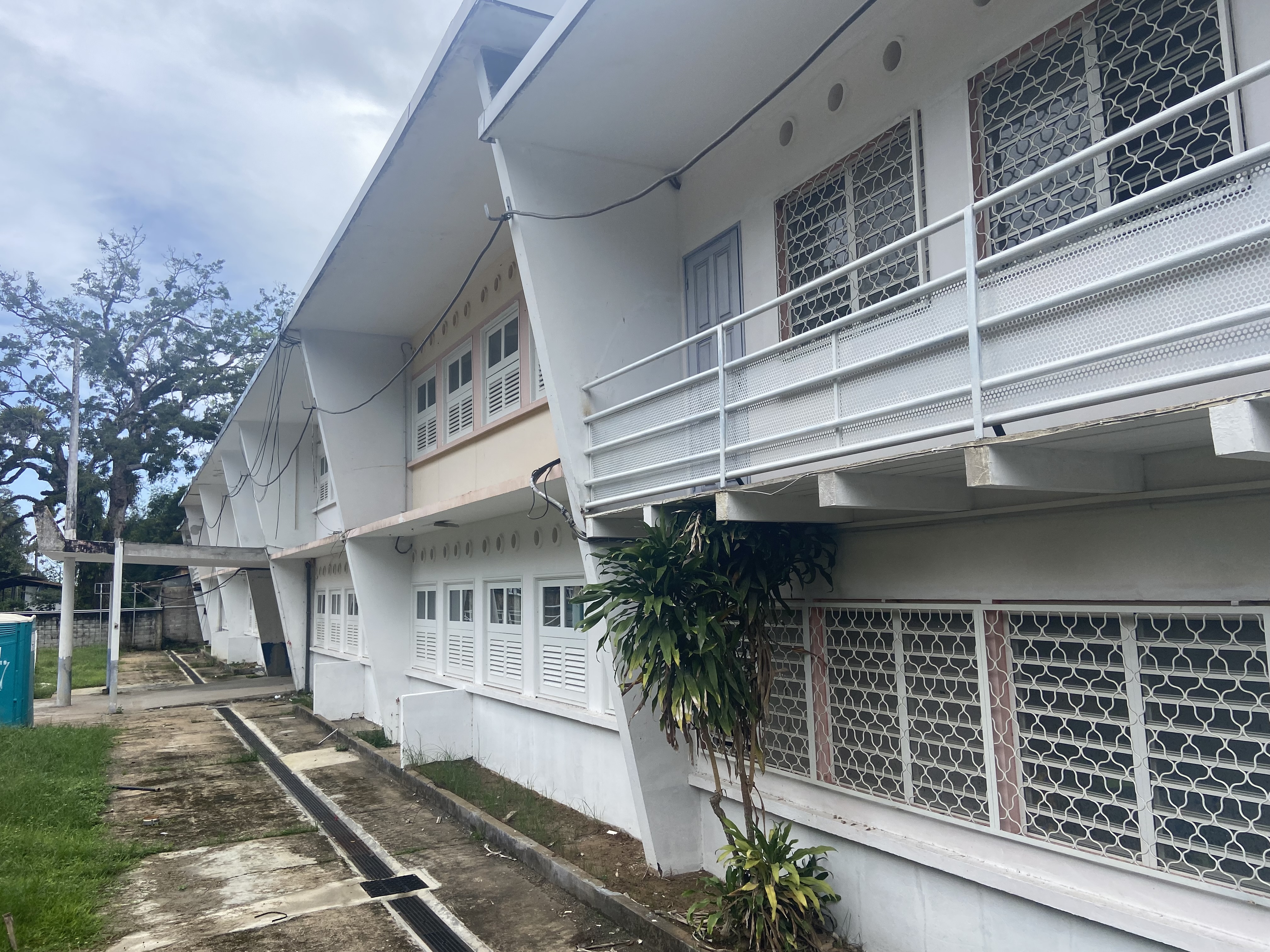

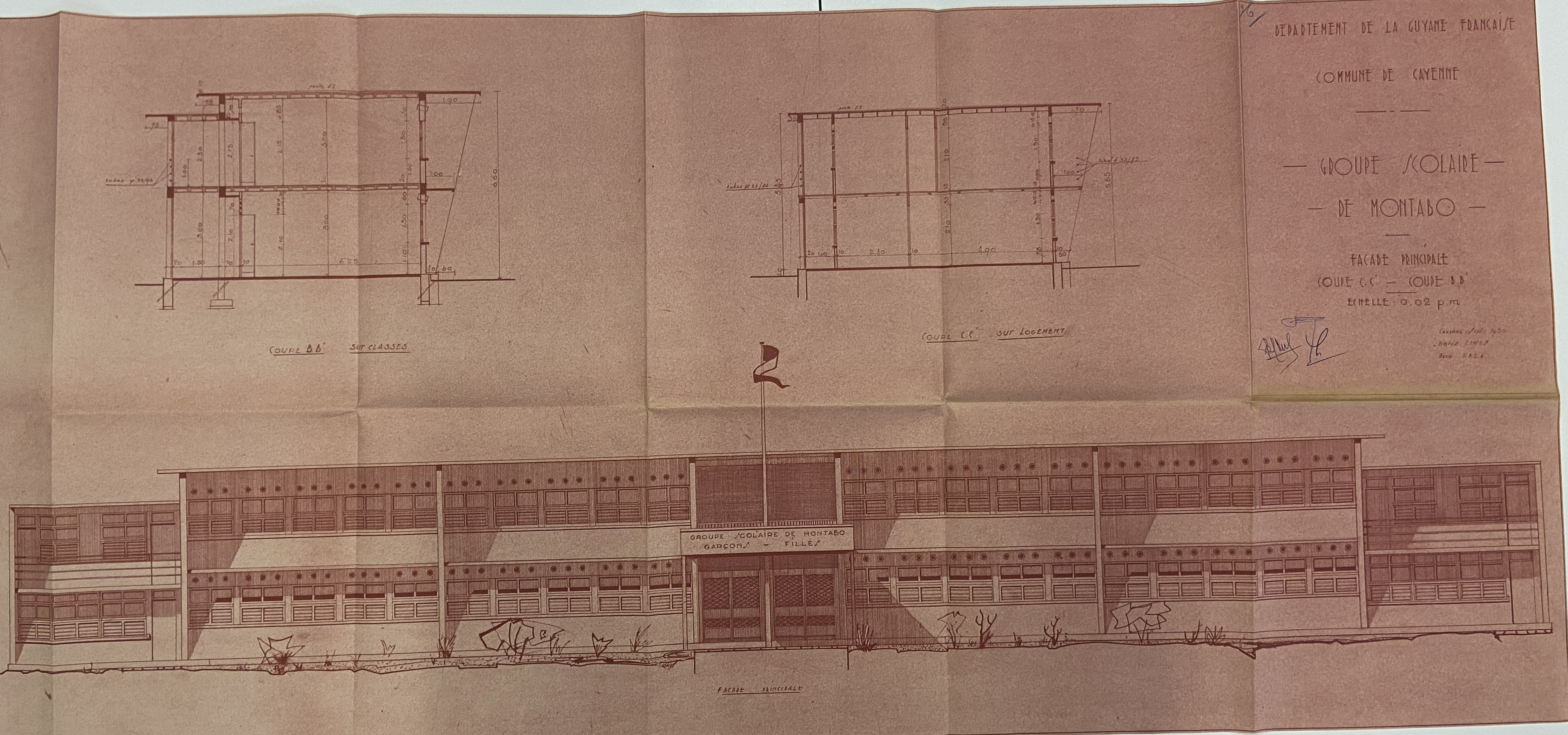

Les esquisses de Ziwès sont examinées en séance du conseil municipal le 31 août 1960, jour où intervient la décision de construction. Le 25 septembre suivant le projet définitif de l'architecte est déposé à la préfecture et à la mairie. Afin de réduire au maximum les coûts et concentrer les travaux sur ses parties subventionnables, le projet du plateau sportif est abandonné en novembre 1960. Dans son mémoire explicatif, Ziwès précise que l'orientation légèrement décalée face aux vents dominants des façades permet de les "protéger au maximum des violentes pluies tropicales. Cette protection est complétée par des murs présentant un fruit vers l'extérieur, ces murs faisant également office de brise-soleil".

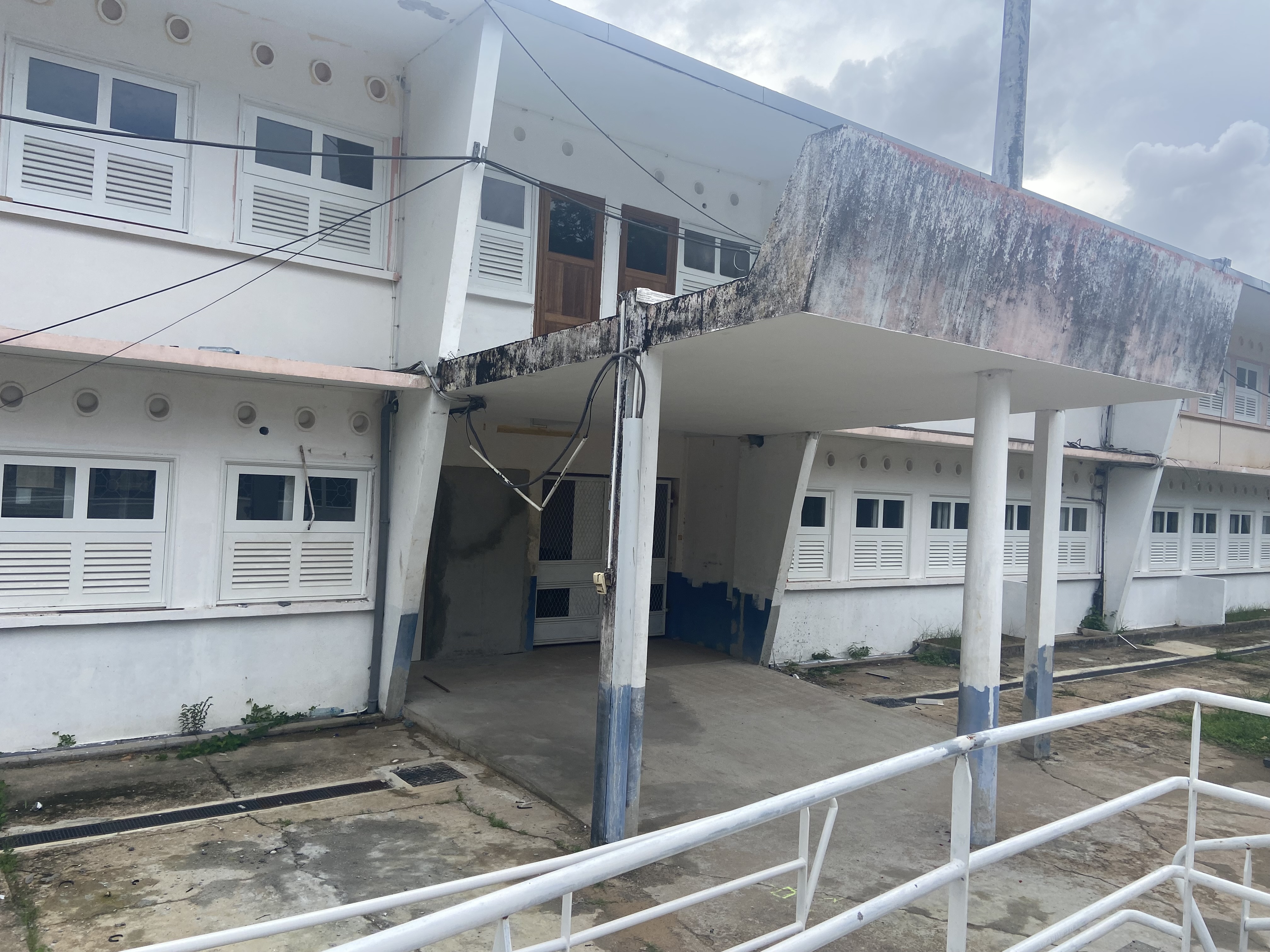

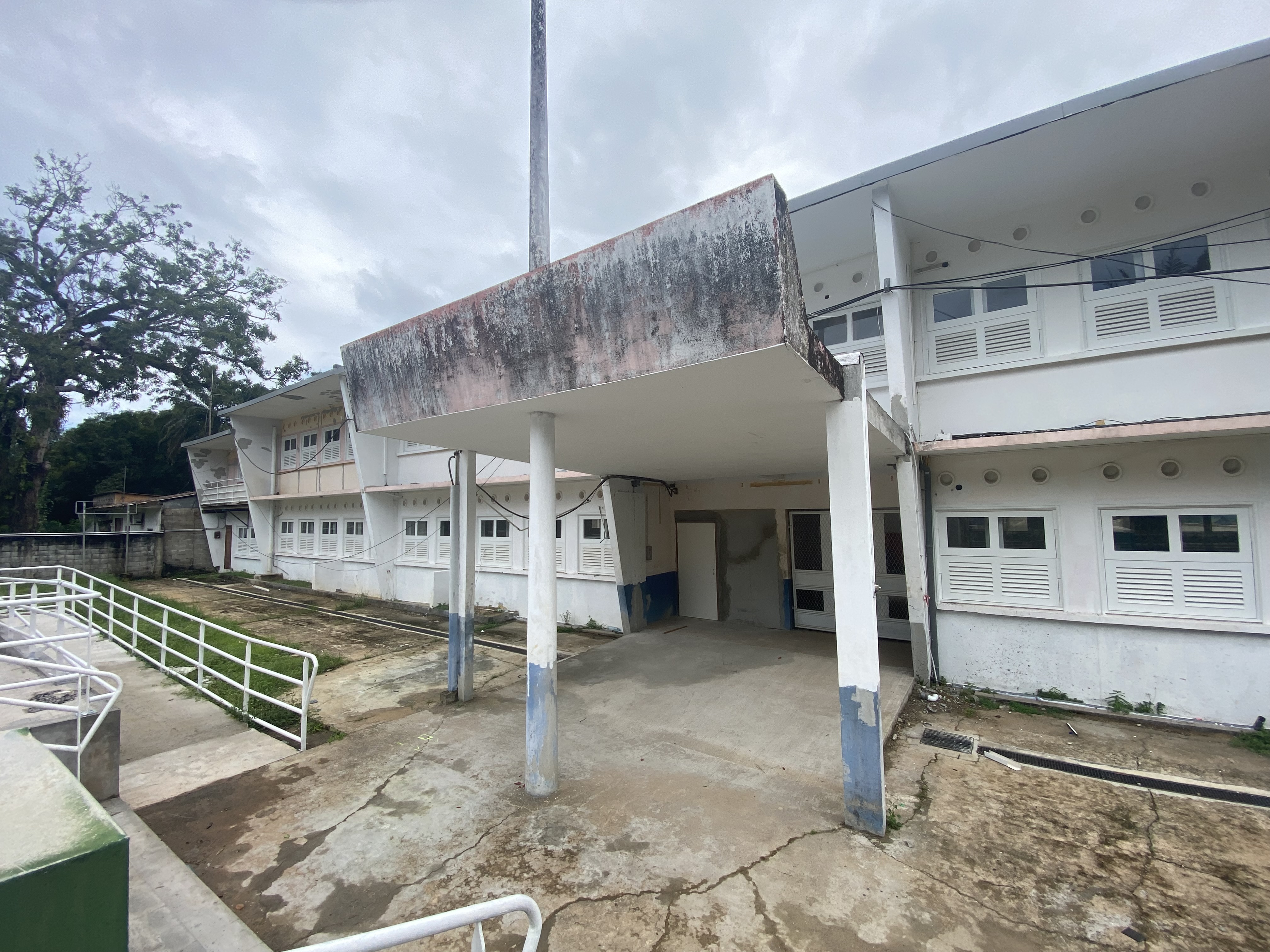

Le 4 décembre 1959 est publié l'arrêté de subvention, alors que la vente à l'amiable des terrains par l'Etat s'opère le 30 décembre 1959. L'adjudication des travaux à l'entrepreneur Gabriel Romero intervient le 12 février 1960. Le 12 octobre 1960, 52% des travaux sont achevés. La réception provisoire des travaux est signée le 21 janvier 1961, celle définitive après quelques légères modifications le 9 janvier 1962.

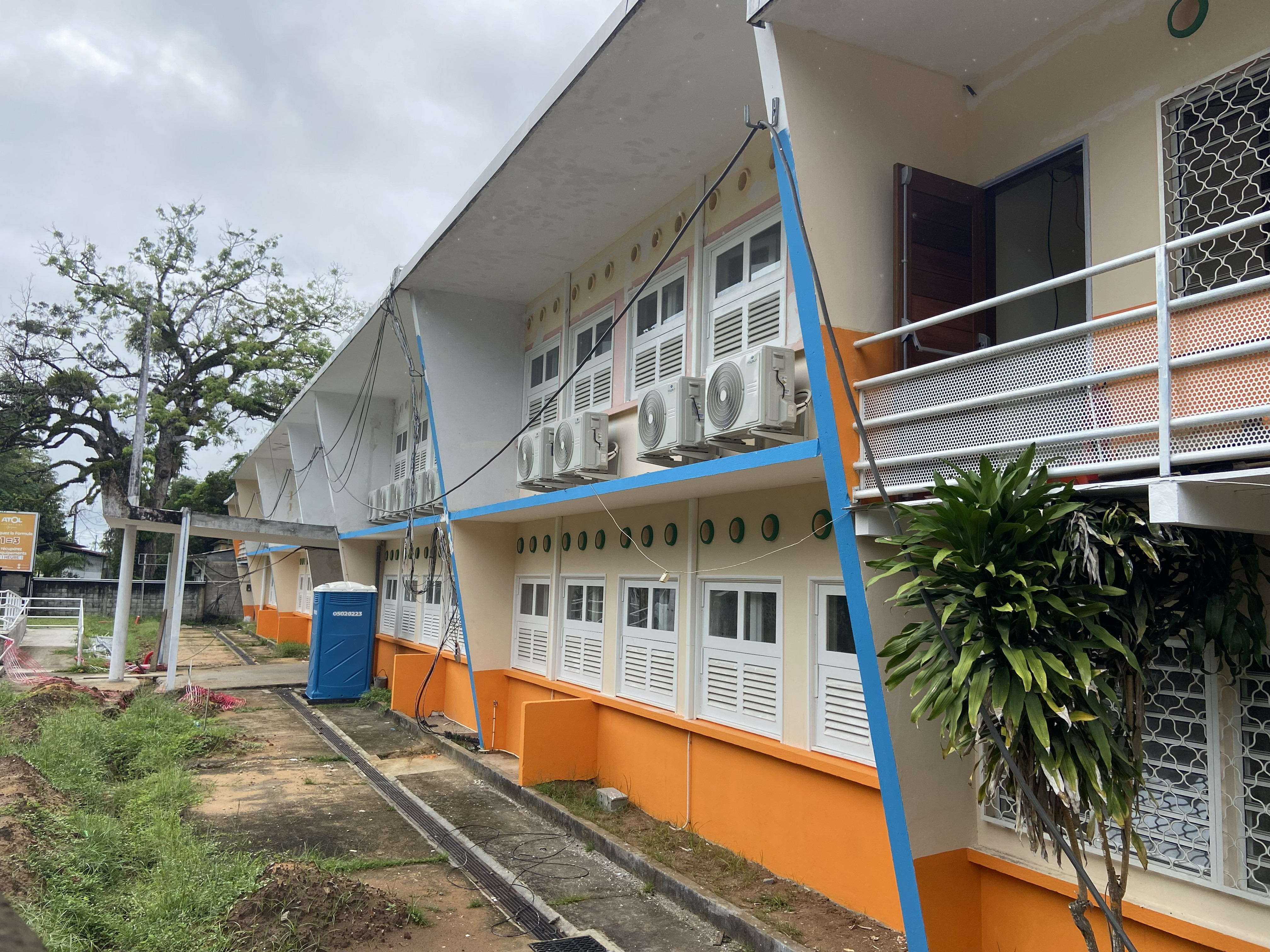

Vingt ans plus tard, en juillet 1981, l'architecte Maurice Chauvier signe les plans d'extension, avec deux classes et un logement, au sud de l'école principale, sur l'espace initialement prévu par le plateau sportif.
Chargé de recherches inventaire du patrimoine, Collectivité Territoriale de Guyane
